Concertos e consertos marcam inauguração da obra no centro de Famalicão

Com um ano de atraso e a custar cerca de 10 milhões de euros, a obra no centro da cidade está oficialmente pronta. No entanto, há perguntas importantes que Mário Passos continua sem responder.

4 min de leitura
- Publicidade -

Famalicão

Após várias derrapagens no prazo e no orçamento, a obra de reabilitação do centro da cidade foi inaugurada na tarde deste domingo, 13 de novembro. A cerimónia de inauguração contou com a presença do Presidente da Comissão de Coordenação e Desenvolvimento Regional do Norte (CCDR-N), António Cunha; e do ex-presidente da Câmara de Famalicão, Paulo Cunha.

Descerramento de uma das duas placas de inauguração. Fotografia: CMVNF/DR

Recorde-se que a obra hoje inaugurada, que abrange a zona envolvente da Praça D. Maria II e o Campo Mouzinho de Alquerque, teve início em outubro de 2020 e deveria ter ficado concluída em outubro de 2021.

Ao longo da execução, a obra tem sido marcada por críticas que vão desde a quantidade de árvores abatidas à atribuição de apoios financeiros apenas a alguns comerciantes. Um das principais críticas – ponto comum entre comerciantes, população e partidos da oposição – é que não tenha sido incluída na empreitada a construção de um parque de estacionamento subterrâneo.

PERGUNTAS SEM RESPOSTA

O NOTÍCIAS DE FAMALICÃO contactou a Câmara de Famalicão para saber a data da assinatura do auto de receção provisória da obra e o respetivo prazo de garantia. No entanto, a autarquia não respondeu a nenhuma das duas questões.

Outra questão que a autarquia liderada por Mário Passos nunca respondeu é qual a multa prevista no caderno de encargos em caso de incumprimento do prazo. Recorde-se que Mário Passos falou em recorrer à justiça caso a obra não ficasse concluída a 20 de agosto.

Refira-se que com a assinatura do auto de receção provisória inicia-se o prazo de garantia. O prazo de garantia é o período “durante o qual o empreiteiro está obrigado a corrigir todos os defeitos da obra”, lê-se no artigo 397.º do Código de Contratos Públicos. Ou seja, a partir da data da entrega iniciou-se o período de garantia da obra no centro da cidade.

CONCERTOS E CONSERTOS

A programação para a inauguração foi diversificada. Destaque para o concerto do duo Calema, na noite de sábado, e o concerto da fadista Sara Correia, na tarde deste domingo, na Praça D. Maria II.

Concerto do Duo Calema. Fotografia CMVNF/DR

No entanto, além dos concertos, a necessidade de consertos tem sido tema frequente nas publicações nas redes sociais sobre a obra no centro da cidade.

Algumas das zonas renovadas já apresentam degradação. Pedras soltas, pedras partidas, áreas desniveladas são algumas das “armadilhas” que podem causar acidentes.

O excesso de mobiliário urbano (vasos de diversos tamanhos, bancos, etc.) traduz-se num desafio extra para quem precisa de se habituar às recém-criadas áreas de trânsito partilhado. O desafio é ainda mais difícil para pessoas com deficiência, mobilidade reduzida, idosas, com bebés, etc.

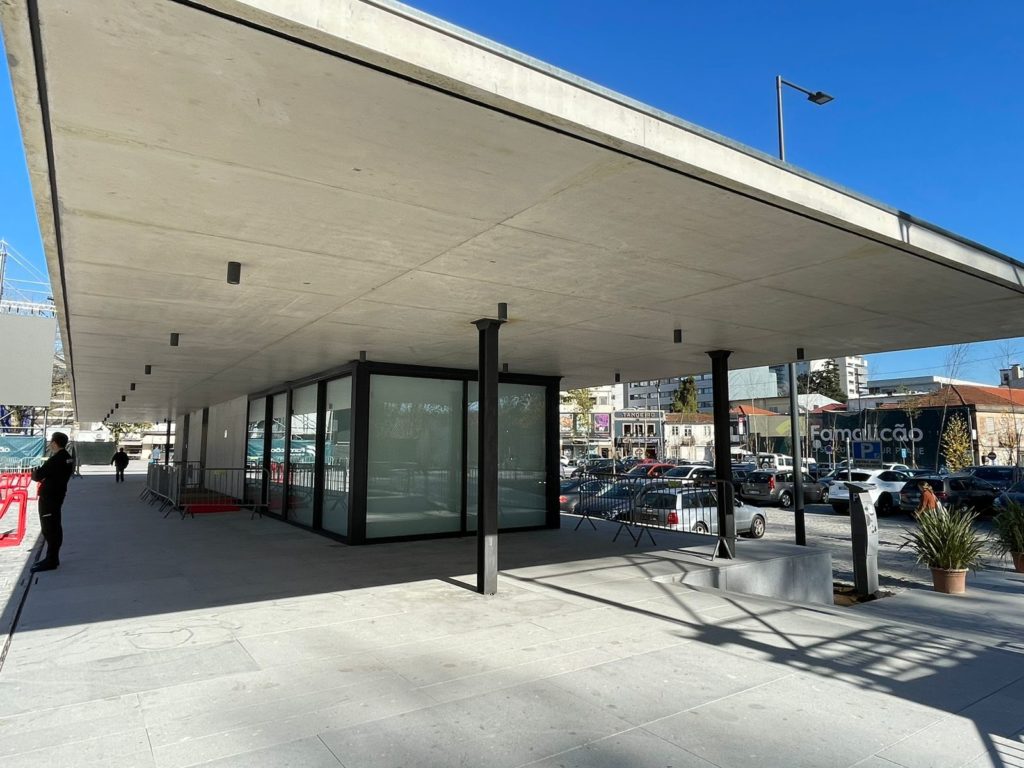

Há também partes da obra que ainda não estão totalmente concluídas. O quiosque “A Mascotinha da Sorte”, por exemplo, está a funcionar em instalações temporárias há muito mais tempo do que o inicialmente previsto, devido aos sucessivos problemas na construção do novo edifício.

Fonte na Praça D. Maria II na tarde deste domingo. Imagem: CMVNF/DR

Na inauguração foi possível ver em funcionamento as fontes de água instaladas junto à Praça D. Maria II. Recorde-se que as fontes foram alvo de polémica. [ver aqui Obras no centro de Famalicão motivam queixa no Ministério Público]

Em agosto, quando questionado pelo NOTÍCIAS DE FAMALICÃO, Mário Passos negou que tenha sido reduzido o tamanho da pala do novo edifício do quiosque ou feitas quaisquer outras alterações ao projeto desde que assumiu a presidência.

DERRAPAGENS NO PREÇO E NO PRAZO

No total, o prazo da obra no centro da cidade foi prorrogado quatro vezes. No entanto, mesmo após o fim da última prorrogação do prazo, a 20 de agosto, os trabalhos continuaram em curso.

Em termos de orçamento, a despesa ronda os 10 milhões. A obra foi adjudicada por 7.676.040,38 euros e conta com duas derrapagens orçamentais, no valor de 880.415,21 euros e 396.182,52 euros, respetivamente.

Além desse montante, há outras despesas relacionadas à obra de renovação do centro da cidade, como a aquisição de mobiliário urbano (vasos, bancos, etc.) e pagamento de indeminizações. O custo unitário de alguns vasos ronda os mil euros.

A obra conta com apoio financeiro da União Europeia no montante de 3.504.777,27 euros. O que corresponde a cerca de 40% do montante total.
